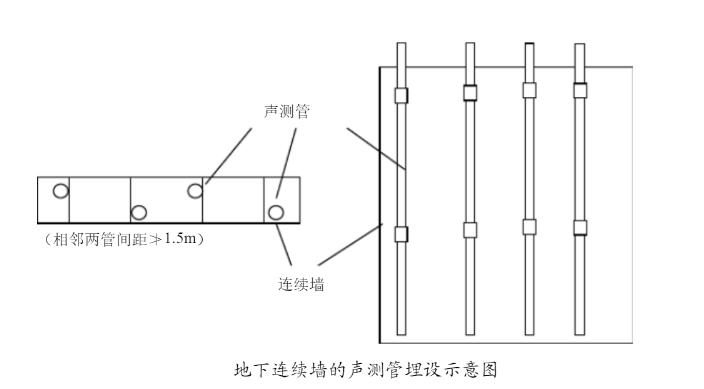

1、工程檢測方法、檢測數量要求
地下連續墻宜采用聲波透射法檢測,檢測槽段數為總槽段數的 30%,縣不少
于3個槽段。
11號出入口與B端風亭共計 30 幅地連墻,故聲測管埋設取其中 30%,所以
共計 10 幅地連墻應埋設聲測管。
2、工程樁、墻聲測管技術要求
1聲測管宜用鋼管,內徑為 40mm 壁厚 2mm 以上
2) 聲測管的管道應暢通,管中間不能有阻塞,以保證換能器能順利升降:
3) 聲測管應密封,在底部和接口處要做到密封不漏水,在頂部加蓋(測試時打開);
4) 聲測管應牢固綁扎在鋼筋籠內側,聲測管之間應相互平行,安裝后的聲測管間距允許偏差士2cm
5) 聲測管與混凝土之間應結合良好;
6)聲測管的標高控制,底部到混凝土底;頂部要高出混凝士面,一般到地面,具體以頂蓋打開操作方便為宜;
⑦ 工程樁聲測管埋設數量要求:樁徑≤800mm 的埋設雙管:800~-2000mm的埋設三管:大于 2000mm 的埋設四管:
8) 聲測管編號以向北方向為起始,順時針依次為 A、B、C、D,檢測前應測量聲測管口的實際標高。
